A csepregi művelődési ház, egészségház és önkormányzati hivatal energetikai korszerűsítése

Projekt azonosító száma: TOP-3.2.1-16-VS1-2017-00011
Kedvezményezett neve: CSEPREG VÁROS ÖNKORMÁNYZATA
A Projekt címe: A csepregi művelődési ház, egészségház és önkormányzati hivatal energetikai korszerűsítése
Szerződött támogatás összege: 387 804 118 Ft
A támogatás mértéke: 100%
Projekt tényleges befejezési dátuma: 2023.05.15.

A projekt célja a Csepregi Önkormányzati Hivatal, Művelődési ház és Egészségház épületek energetikai korszerűsítése.

A Polgármesteri Hivatal esetében a lapostető meglévő szigetelése további 10 cm hőszigetelést kap, a falak külső hőszigetelése 15 cm vastagságban valósul meg, valamint a régi ablakok és ajtók cseréje is megtörténik. Az épület fűtését 1 db új 48 kW teljesítményű hőszivattyúból, valamint 1 db 24 kW-os meglévő kondenzációs gázkazánból álló rendszer fogja ellátni. Az épület gépészeti rendszerének áramfogyasztását 27,75 kW teljesítményű napelemes rendszer biztosítja majd a fejlesztést követően.

A Művelődési ház esetében megtörténik a padlásfödém hőszigetelése 25 cm vastagságban, lapostető 25 cm-es hőszigetelés mellett, vízszigetelést is kap, továbbá a nyílászárók részleges cseréje is megvalósul. Az épület fűtését 2 db 48 kW teljesítményű hőszivattyúból, valamint 1 db 100 kW-os kondenzációsgázkazánból álló rendszer fogja ellátni. Az épület gépészeti rendszerének áramfogyasztását 50 kW teljesítményű inverterrel szerelt napelemes rendszer fogja biztosítani.

Az Egészségház esetében megtörténik a padlásfödém hőszigetelése 20 cm vastagságban, az árkádfödém hőszigetelése 10 cm vastagságban, a falak külső hőszigetelése 15 cm vastagságban, továbbá a nyílászárók cseréje. Az épület fűtését és a melegvízellátást 1 db 48 kW teljesítményű hőszivattyúból, valamint 1 db 100 kW-os kondenzációsgázkazánból álló hőközpont fogja ellátni almérőkkel. Az épület gépészeti rendszerének áramfogyasztását 27,75 kW teljesítményű napelemes rendszer biztosítja. A fejlesztés követően az Egészségház akadálymentes megközelíthetősége, valamint az épületen belüli akadálymentes közlekedés biztosítottá válik.

A projekt tervezett eredményei között szerepel a jelentős mértékű tüzelőanyag és energia megtakarítás realizálása, melyből kiindulva releváns költségmegtakarítás elérése és ezáltal az üzemeltetés során az intézmények fenntartási költségeinek optimalizálása a cél. Az új technológia beépítéséből és az épületek állagjavításából adódóan az üzemeltetési és karbantartási költségek optimalizálása várható, mellyel elérjük az ingatlanok élettartamának növelését.

A beruházással érintett épületek állandó használóinak szakértő általi tájékoztatása, képzése is megvalósul az alkalmazott megoldásokról, a helyes üzemeltetés szabályairól, valamint a beruházás környezeti hozadékairól. A projektmenedzsmenti feladatokat konzorciumi partnerként a Vas Megyei Önkormányzati Hivatal látja el.

Csepreg Város Önkormányzata a kivitelező kiválasztására egybeszámítási kötelezettség miatt a Kbt. 112. § (1) bekezdés b) pontja szerinti nyílt eljárást indított 2021. június 28-án, amely azonban a projekt vonatkozásában eredménytelenül zárult. A műszaki tartalom módosítását követően új eljárás indítására került sor 2021. november 17-én. A megismételt eljárás eredményeképpen a nyertes ajánlattevő, Vulcano Építő Kft-vel 2022. április 19-én került megkötésre a vállalkozási szerződés.

A munkaterületek átadása 2022. június 9-én megtörtént, a kivitelezési munkák elkezdődtek. A projekttel érintett épületek esetében a régi nyílászárók kibontását követően az új nyílászárók beszerelésre kerültek, emellett a hőszigetelési munkák (homlokzat, lapostető) is részben elkészültek. A kivitelezés 2022. szeptember 27-én elérte az 25%-os készültségi szintet.

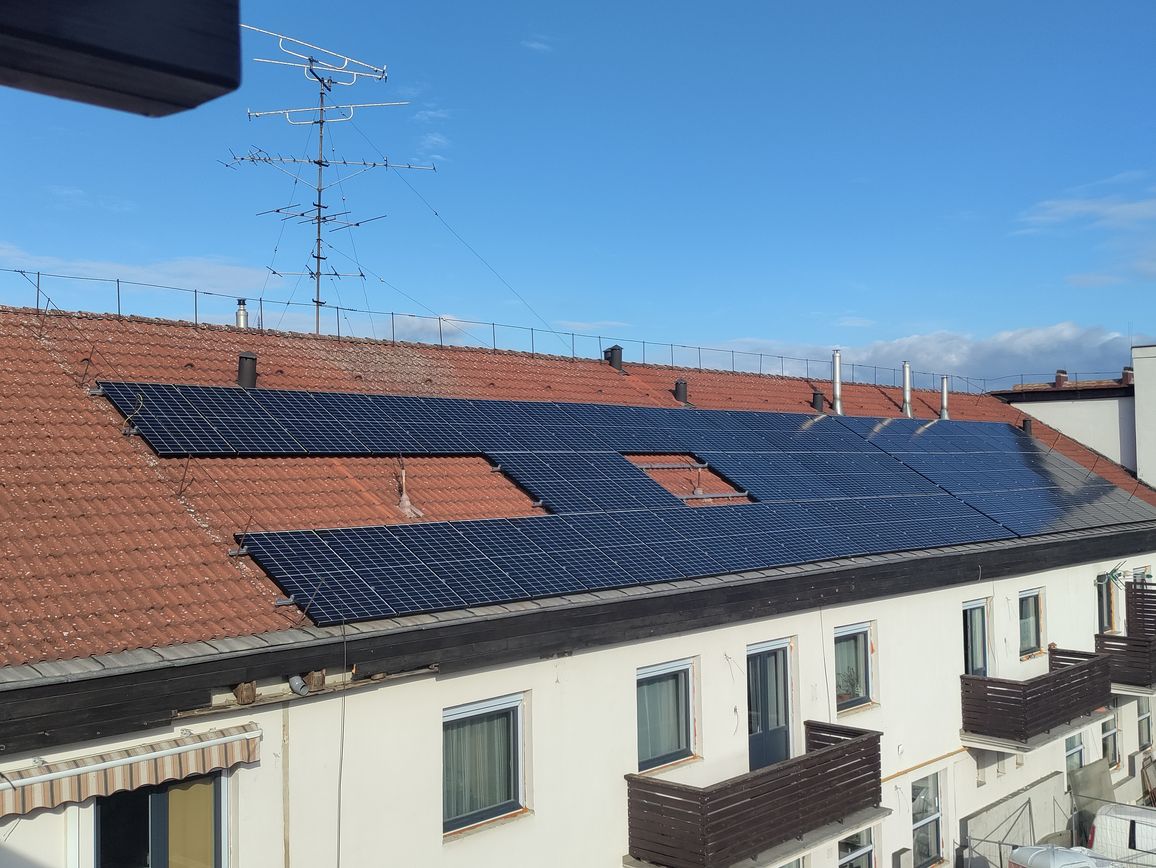

A munkálatok ezt követően is ütemezetten haladtak. A Polgármesteri Hivatal külső hőszigetelését követően a téglaburkolatok felrakásával folytatódtak a munkák, valamint a gépészeti szerelések is megkezdődtek. Az Egészségház épület napelemes rendszerének telepítése megtörtént, a hőszigetelési és gépészeti szerelési munkálatokat folytatta a kivitelező. A Művelődési ház esetében a födém szigetelését kezdte meg a kivitelező a gépészeti szerelvényezés mellett. A kivitelezési munkák 2022. november 16-án elérték az 50%-os készültséget.

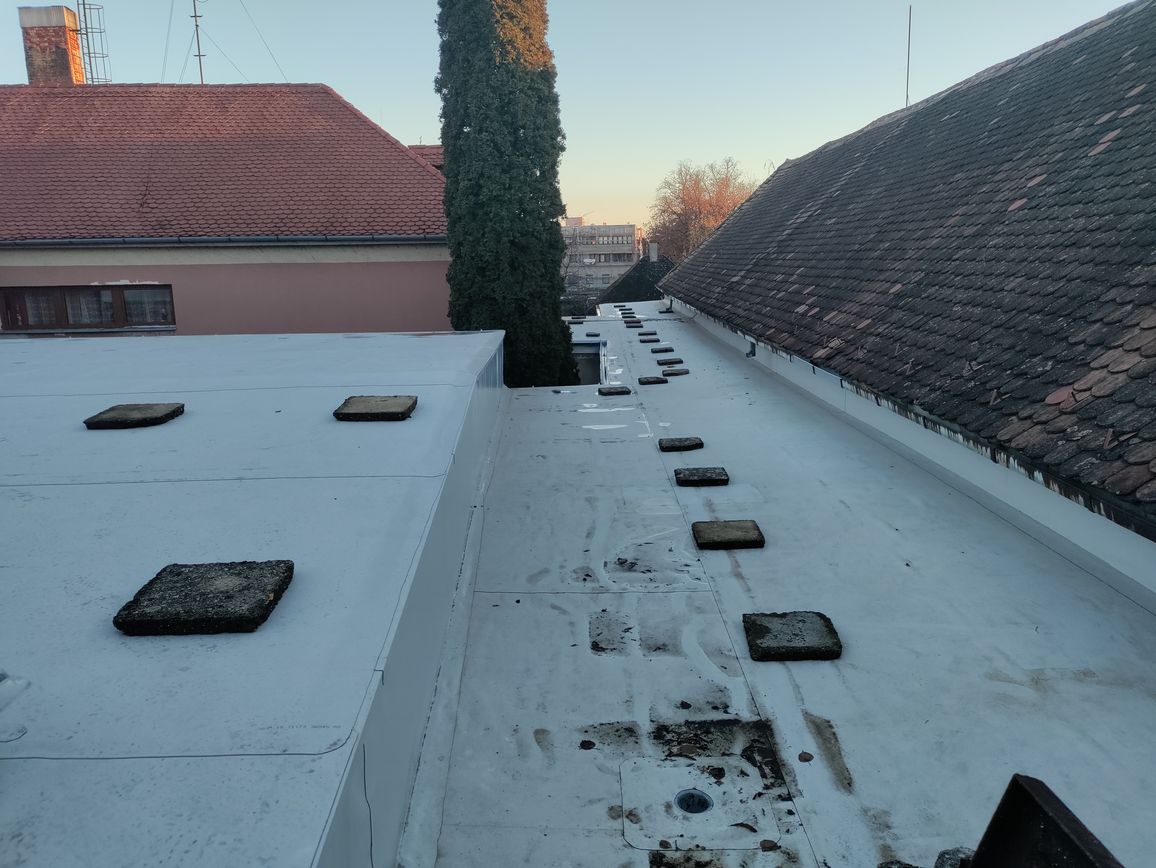

A Polgármesteri Hivatal hőszigetelése és a klinker-tégla burkolat elkészült, a napelemes rendszer szerelése készül, a rendszer üzembe helyezése még nem történt meg.

Az Egészségház hőszigetelési munkálatai teljesen befejeződtek, a padlás hőszigetelése elkészült, a villamos szerelések folytatódtak, a gépészeti korszerűsítési munkák is készülnek.

A Művelődési Házban a nyílászárók egy részének cseréje megvalósult, a gépészeti rendszerhez kapcsolódó hanggátlási munkák befejeződtek, a napelem panelek szerelése elkészült, a rendszer beüzemelése folyamatban van.

A kivitelezés a tervezetthez képest korábban, 2022. december 12-én érte le a 75%-os készültségi szintet.

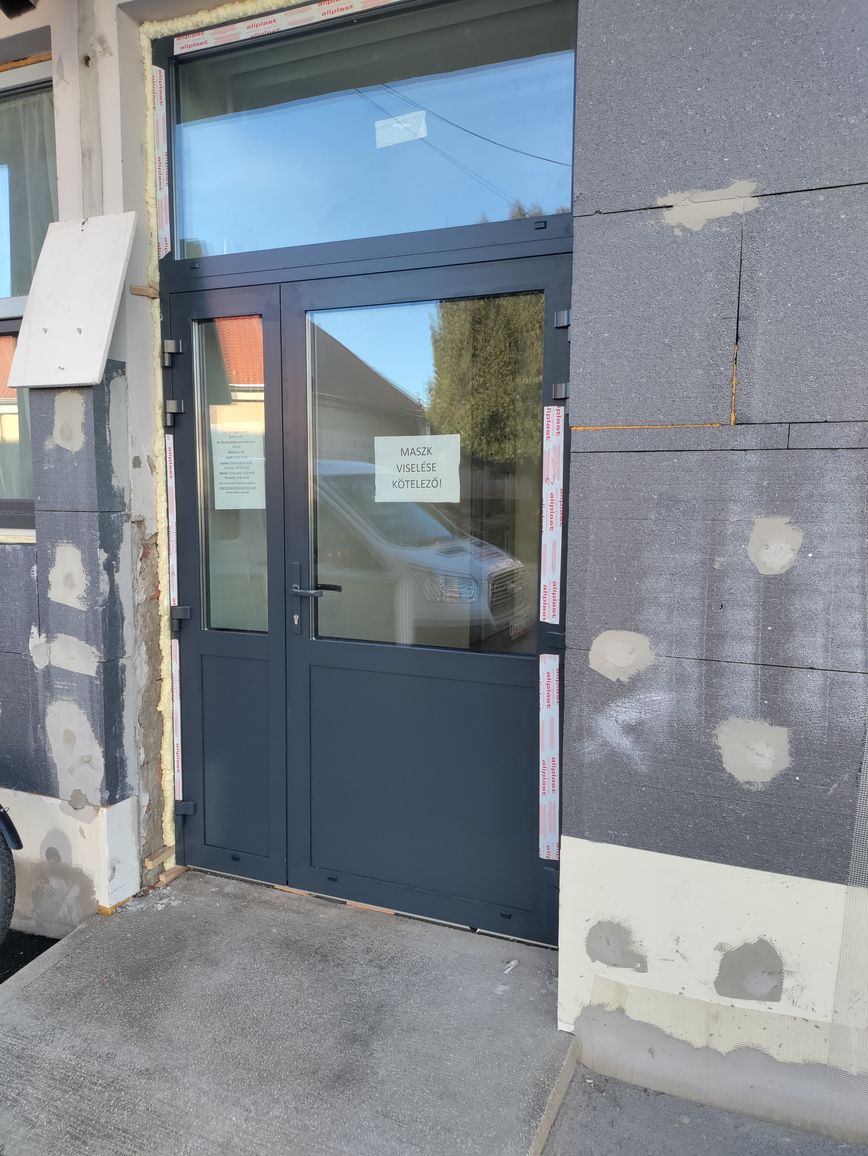

A korszerűsítési munkák ezt követően is ütemesen haladtak, az új hőszivattyúk elhelyezésre kerültek, a kültéri egységek telepítése is megtörtént. Az épületek gépészeti korszerűsítései elkészültek, amely mellett napelemes rendszereket is beüzemelte a Vállalkozó. A homlokzati szigetelések elkészültek és nyílászárók cseréje megtörtént, az akadálymentesítési munkák is befejeződtek az Egészségházban.

A munkák készre jelentését követően a műszaki átadás-átvételi eljárás 2023. március 10-én megkezdődött, majd 2023. április 6-án eredményesen lezárult, a létesítmények átadása megtörtént és a kivitelezés elérte a 100%-os készültségi szintet.

hu_HUMagyar
Megszakítás

A honlap további használatához a sütik használatát el kell fogadni. További információ

A süti beállítások ennél a honlapnál engedélyezett a legjobb felhasználói élmény érdekében. Amennyiben a beállítás változtatása nélkül kerül sor a honlap használatára, vagy az "Elfogadás" gombra történik kattintás, azzal a felhasználó elfogadja a sütik használatát.

Bezárás
